海南核电“玲龙一号”全球首堆工程220kV辅助电源GIS母线和开关送电成功

2023-10-31 15:23

来源:南海网 作者:小丽

  10月31日,10月30日20时51分,海南核电“玲龙一号”全球首堆工程220kV辅助电源GIS母线和开关送电成功,标志着工程220kV辅助电源倒送电第一阶段顺利实现,为后续调试任务全面有序开展奠定坚实基础。

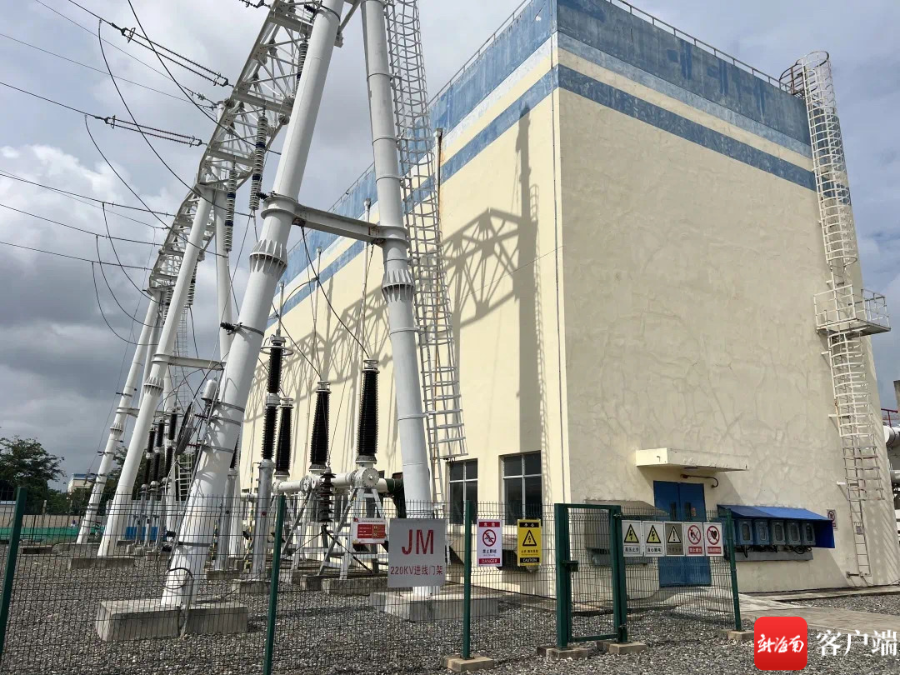

  “玲龙一号”220kV辅助电源倒送电第一阶段送电成功。通讯员 曾俊曦 摄

  “倒送电”是指从电网系统向电站送电,既能检验电站相关高压输变电设备在全电压下的可靠运行状态,也能为电站发电送出前的调试、试运行等工作提供阶段性能源保障。“玲龙一号”首堆工程220kV辅助电源倒送电共分两个阶段,第一阶段送电至一期工程辅助电源开关站,其受电范围主要包括GIS开关、 220kV高压母线等设备及相关控制与保护回路。

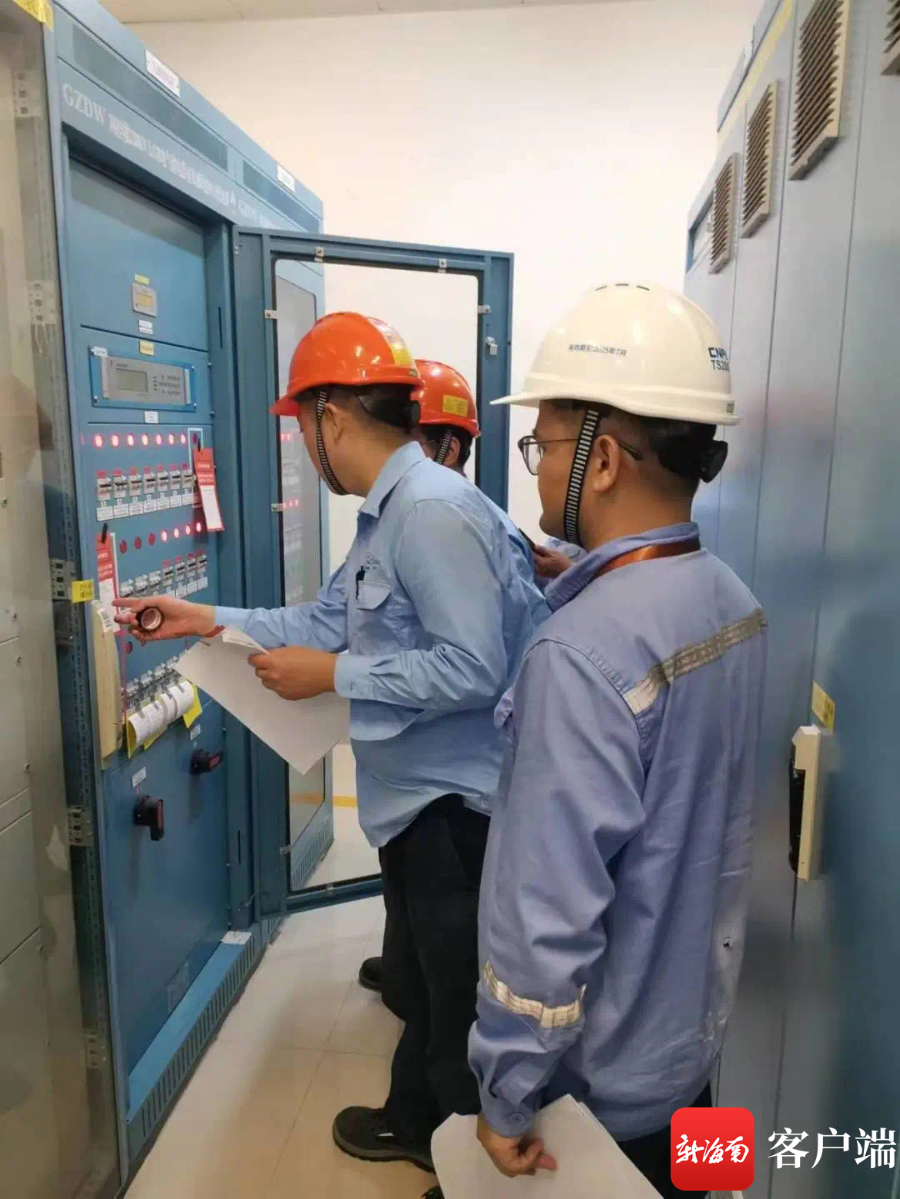

  “玲龙一号”220kV辅助电源倒送电第一阶段送电成功。通讯员 曾俊曦 摄

  为确保倒送电第一阶段顺利送电,海南核电施工管理团队组织各参建单位提前成立了“倒送电专项工作组”,通过受电前工作会议讨论和部署,制定专项工作方案,统一思想,明确责任,强化监督,大力协同。通过相关工作机制梳理相关任务进展及风险点,通过自查自纠和外部能源局质监站、电网检查先后完成22项整改,确保受电先决条件得到有效落实,受电工作安全质量万无一失。

  海南核电“玲龙一号”全球首堆环吊具备可用条件

  9月21日11时48分,海南核电“玲龙一号”全球首堆环吊85T钩头完成全部载荷试验,满足可用条件。

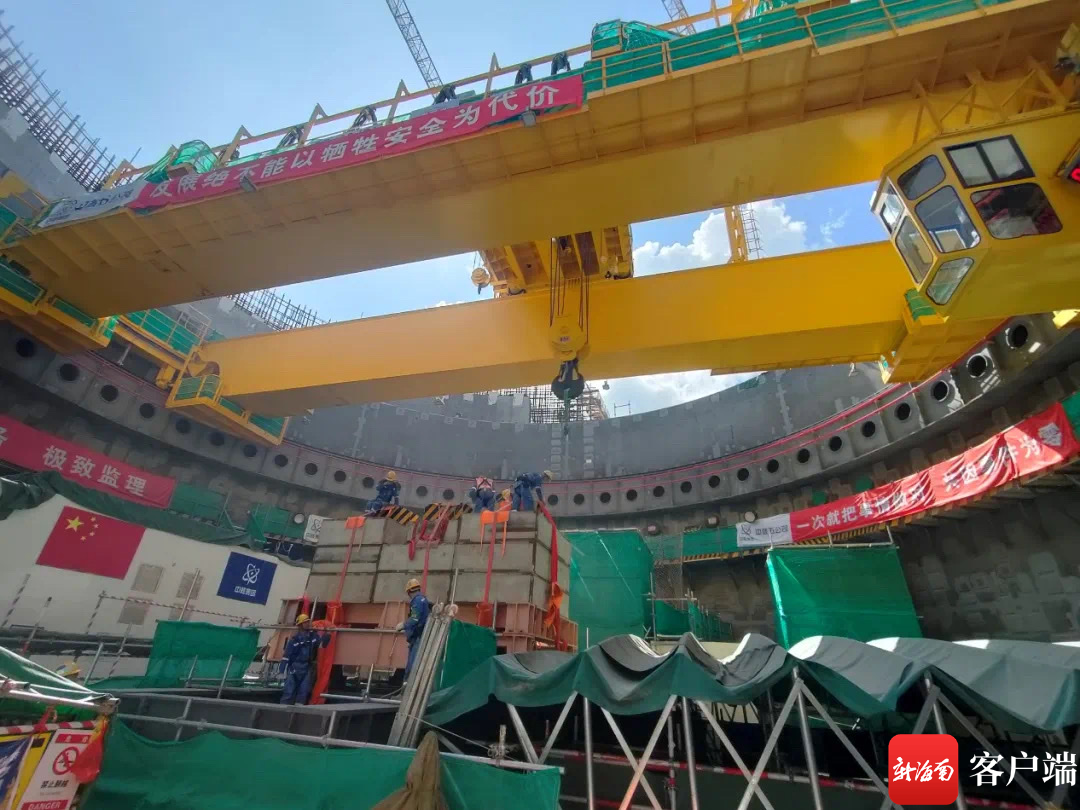

“玲龙一号”全球首堆环吊具备可用条件。海南核电工程管理处供图

  据了解,为确保环吊载荷试验的顺利进行,海南核电工程管理团队提前组织各参建单位提前6个月规划载荷试验布置,并根据CV顶封头吊装时间制定两份载荷试验规划。在主梁就位后,海南核电工程管理团队第一时间组织现场各专业梳理环吊载荷试验前剩余尾项20余项,并制定专项施工计划,解决了设备出库、设备厂家人员协调等问题。同时,现场采用“配重和托架一体化” 吊装方式,减少了试验托架引入及配重倒运的时间,最终环吊在主梁就位后36天就实现了可用。

  在工程建安阶段,环吊主要用于各类大型设备吊装,包括反应堆集成式堆顶、堆内构件、假顶盖、螺栓拉伸机等。此次载荷试验的成功,为后续设备的引入奠定了坚实的基础

我来说两句 0条评论 0人参与,

推荐阅读
